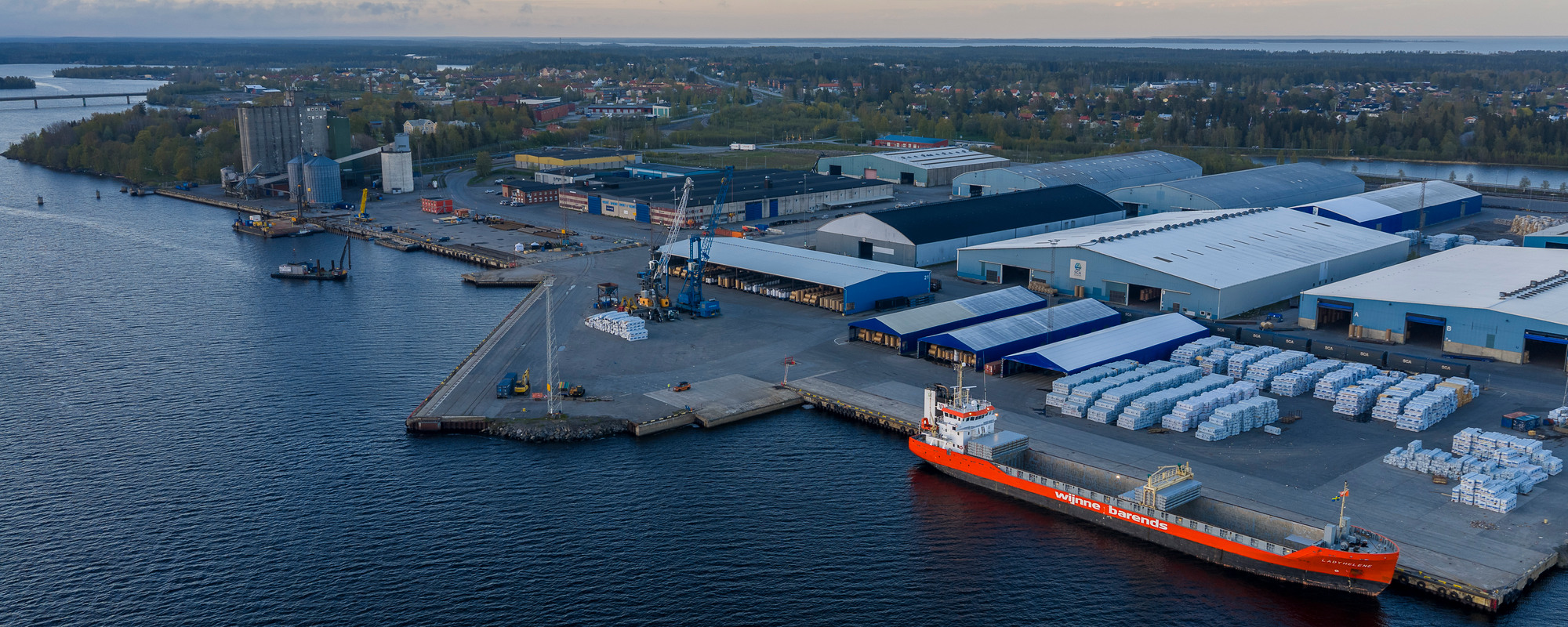

Projekt Nordporten är ett av Umeå kommunkoncerns större byggprojekt och syftar till att bygga om och ut Umeå hamn för morgondagens logistikbehov.
Projektet pågår och beräknas vara klart under 2030.
Läs senaste uppdateringarna från byggprojektet.
Projekt Nordporten är ett omfattande byggprojekt som syftar till att bygga om och ut hela den inre hamnen i Umeå hamn. Projekt Nordporten omfattar Norra kajen, bygget av en ny energipir, ny brandvattenbyggnad, utökning av Södra kajen och Pirkajen, landström samt muddring. Byggtiden sträcker sig fram till 2030.
Byggtid | Byggstart | |
|---|---|---|
18 mån | 2025 | |
Muddring | 2027 | |
18 mån | 2025 | |
Pirkajen | 24 mån | 2027 |
Södra kajen | 24 mån | 2028 |
12 mån | 2025 |

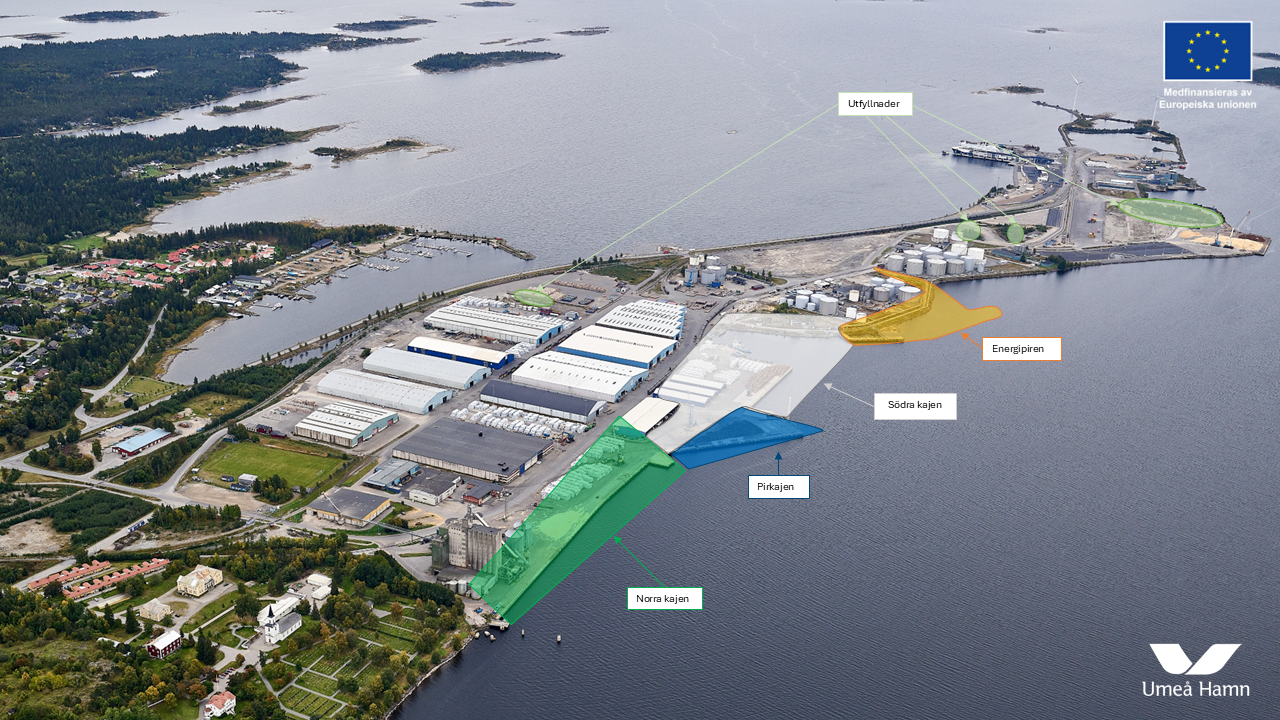

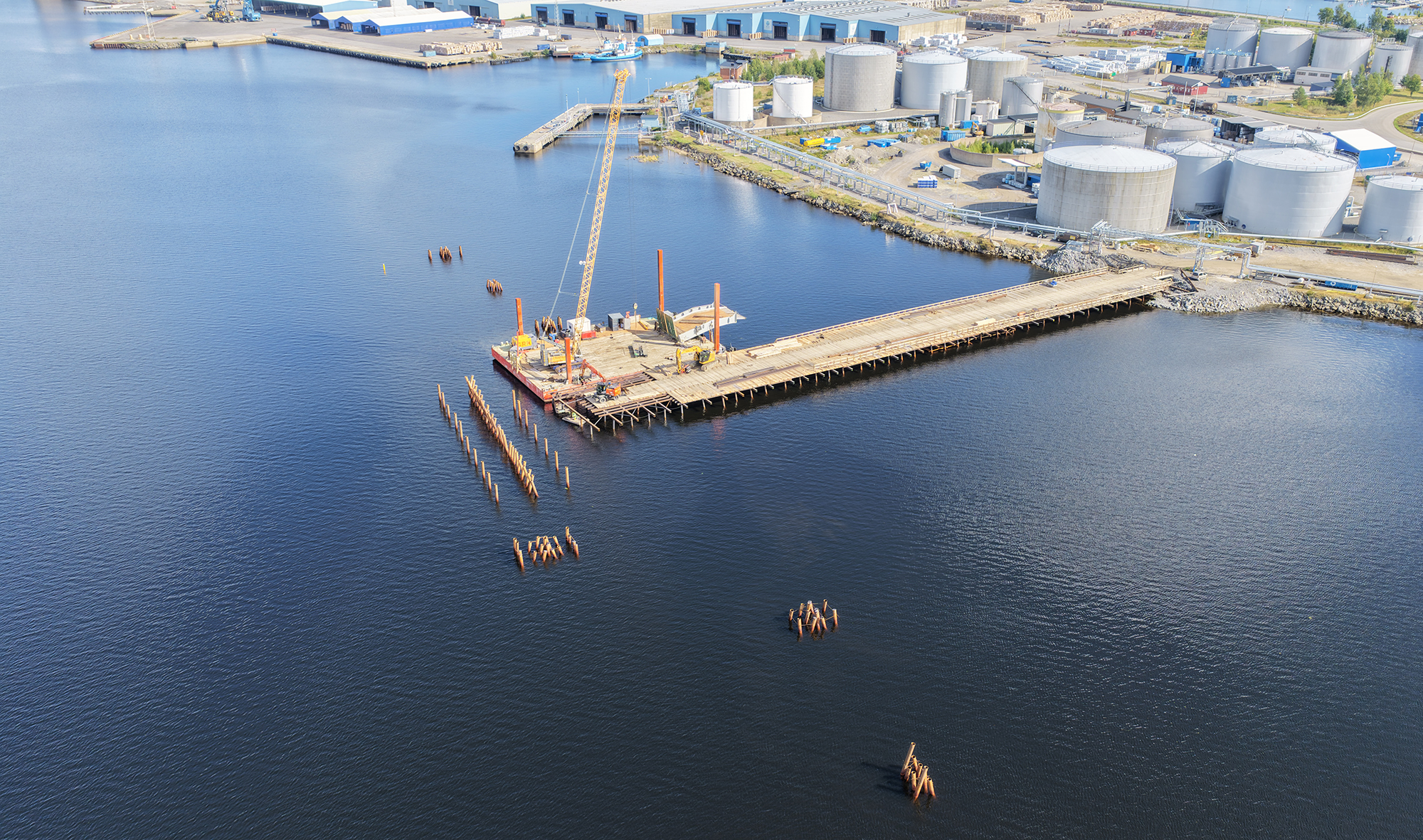

Illustration av projekt Nordporten i Umeå hamn med färgsatta delprojekt.
Den ordinarie verksamheten i hamnen kommer pågå som tidigare under hela projektgenomförandet. Det är därför viktigt att byggherrar och entreprenörer samordnar projekten med Kvarken Ports som ansvarar för driften i Umeå hamn.
Hela verksamhetsområdet omfattas av ISPS.
Projekt Nordporten delas upp i flera delprojekt för att den dagliga verksamheten i hamnen ska fortlöpa så smidigt som möjligt. Delprojekt Norra kajen pågår och projektleds av INAB på uppdrag av Umeå Hamn AB, delprojekt Energipiren pågår och projektleds av Umeå Hamn AB.

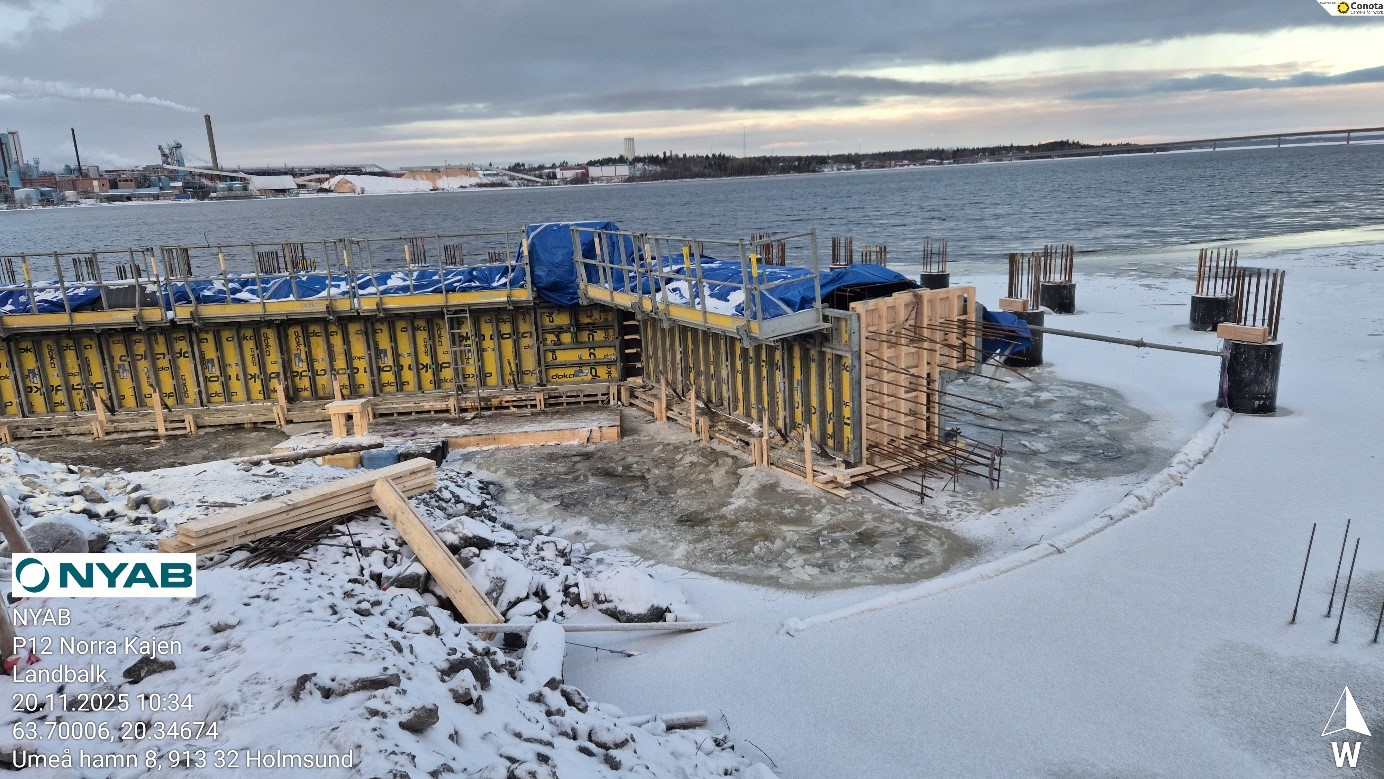

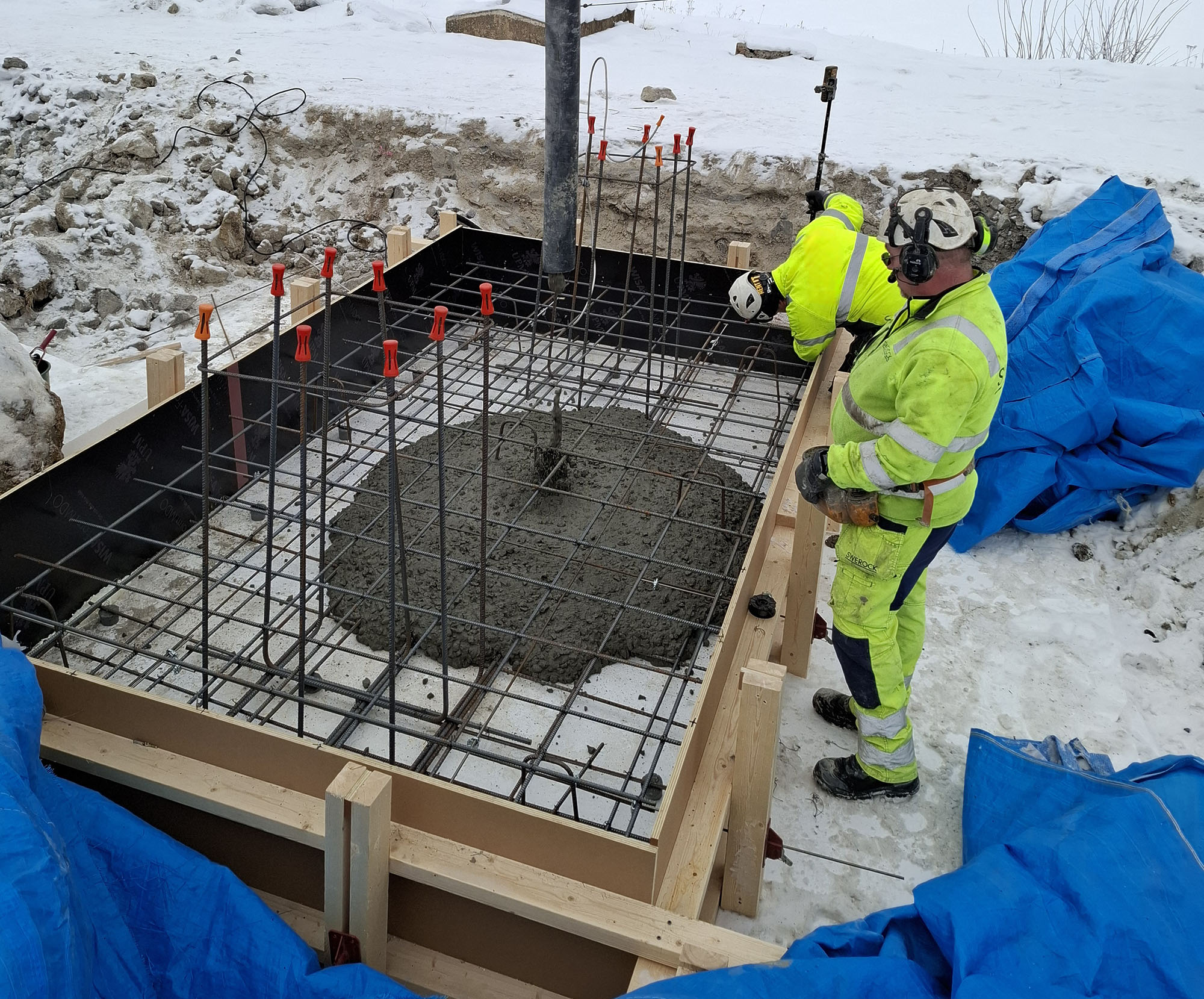

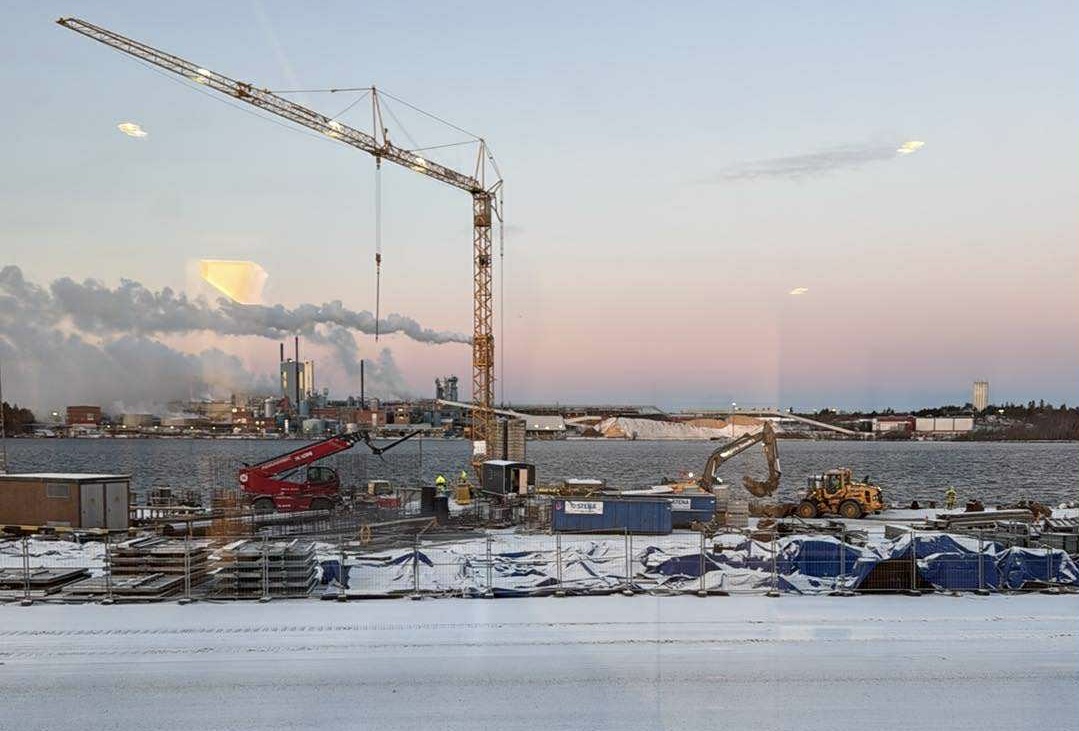

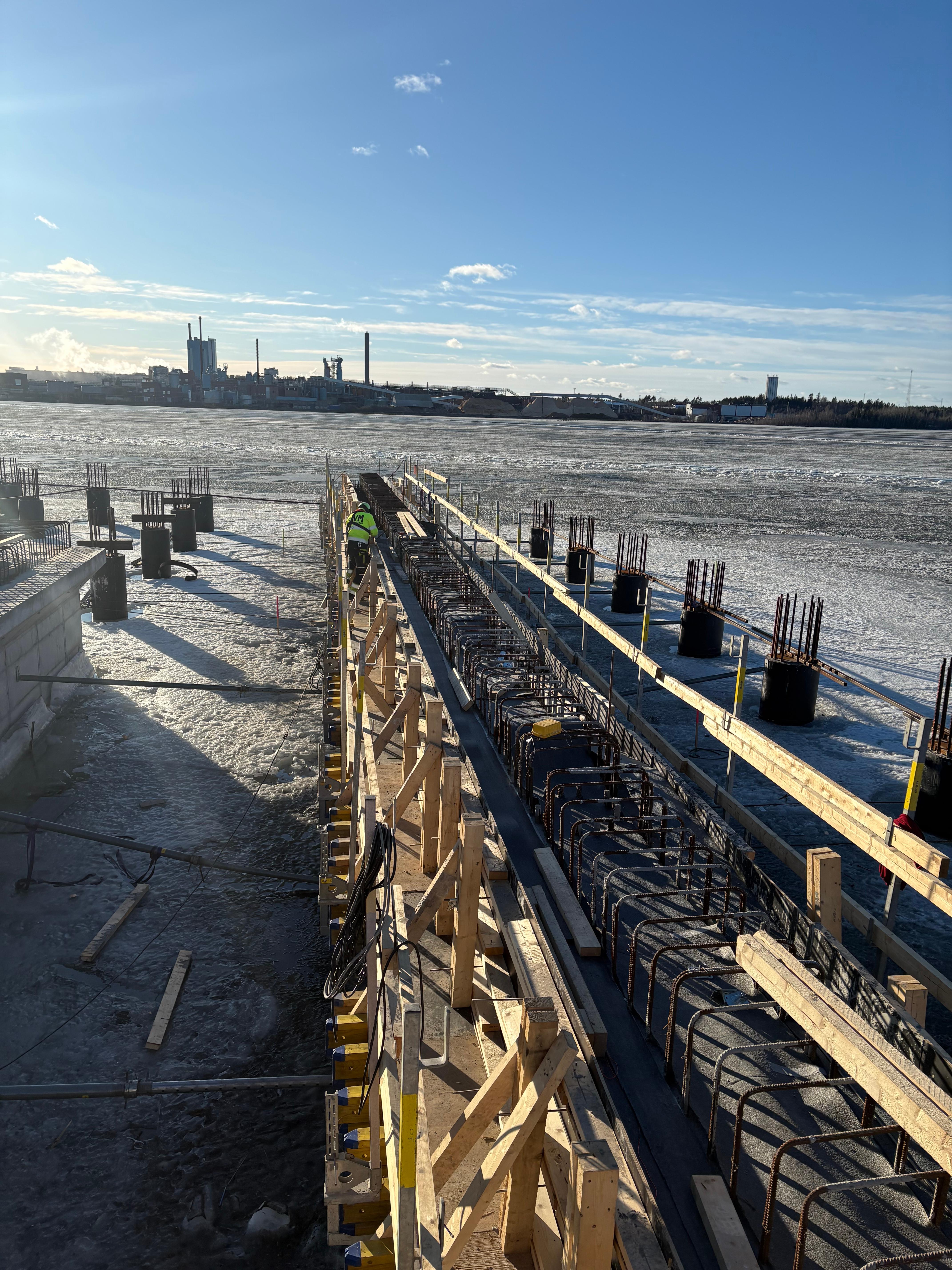

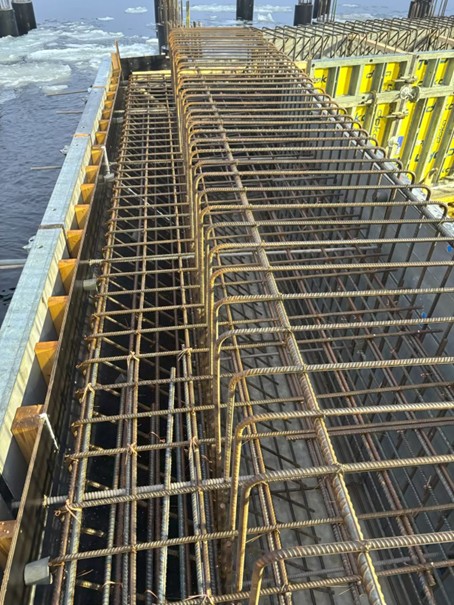

NYAB är upphandlad huvudentreprenör för delprojekt Norra kajen.

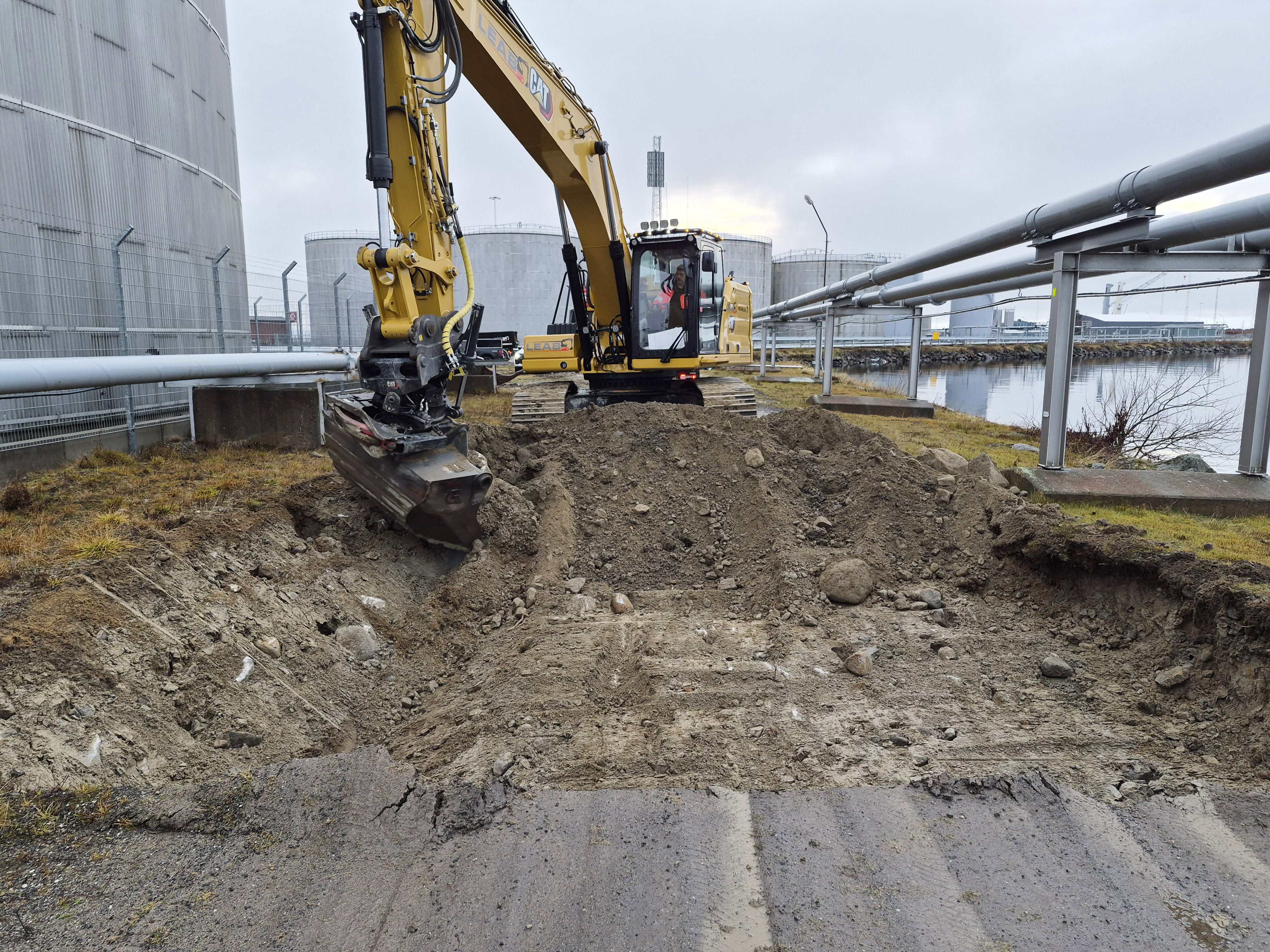

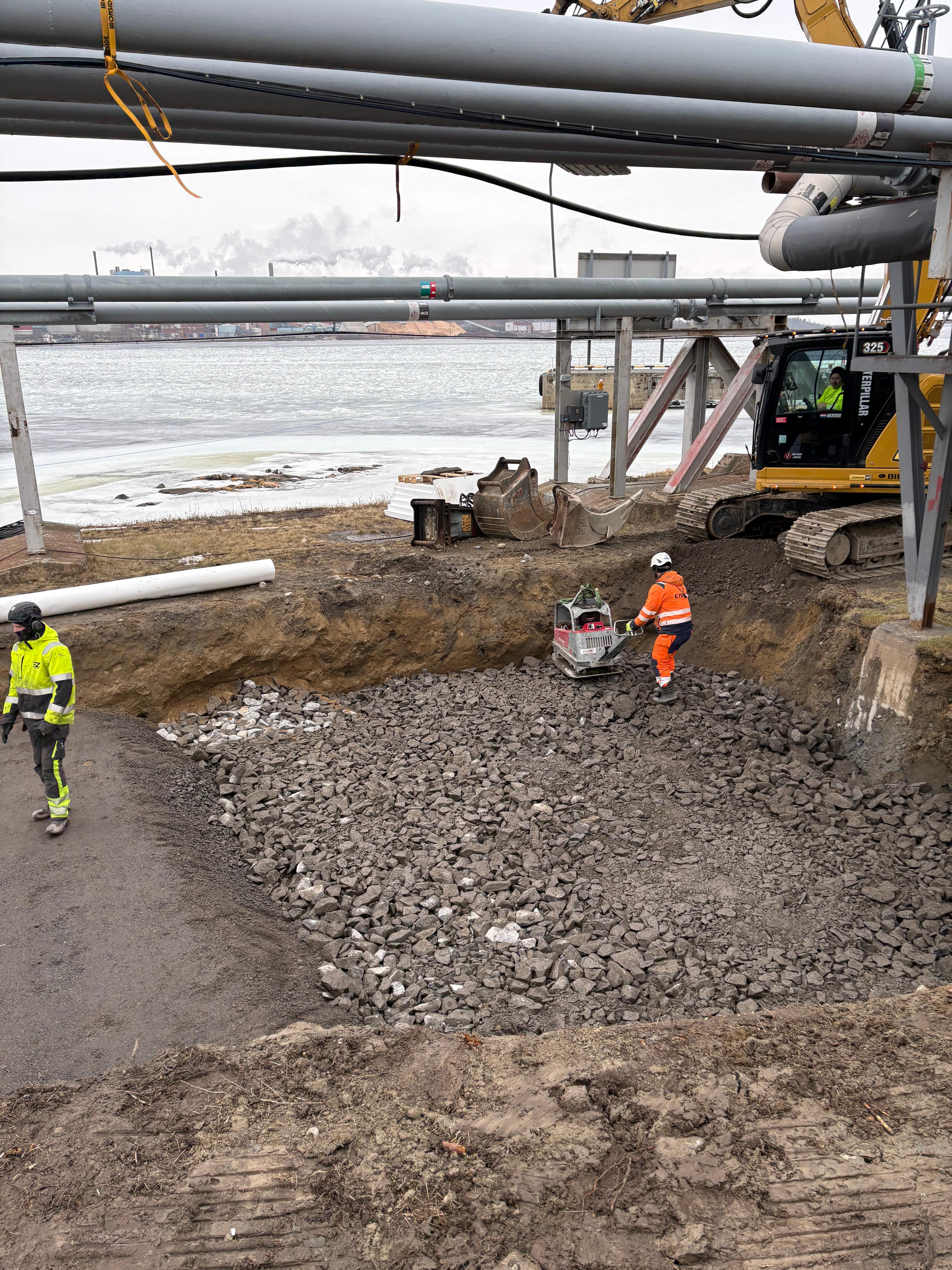

GRK Sverige AB är upphandlad huvudentreprenör för delprojekt Energipiren.

På uppdrag av Umeå Hamn AB leder det kommunala bolaget INAB ett flertal projekt i Umeå hamn.
