Utvecklingen av Umeå hamn fortlöper med projekt Nordporten. Väderförhållanden med is och kyla är utmanande. Trots detta löper de olika delprojekten på enligt planering.

Detta är mittebalk etapp 1 efter formrivning på Norra kajen. Formen hängs upp med hjälp av pålarna och formbordet byggs sedan ovanpå de blå balkarna.

Norra kajen

Arbete kring vatten med is och kyla innebär tuffa förhållanden i hamnen. Man håller därför tummarna för goda väderförhållanden. Kommande vecka kommer man arbeta med:

  • Planerad gjutning krönbalk södra etapp 1-2 samt landbalk 3-1
  • Fortsatt armering samt formning landbalk etapp 3-2
  • Blästring motgjutningsyta för landbalk
  • Formning mellanbalkar

Antal personer på arbetsplatsen, ca 17.

  • 3 tjänstemän
  • 1 mättekniker
  • 9 YA
  • 4 dykare

Arbetsmaskiner:

  • 1 tornkran
  • 1 hjullastare

Pågående arbete med den nya Energipiren.

Energipiren

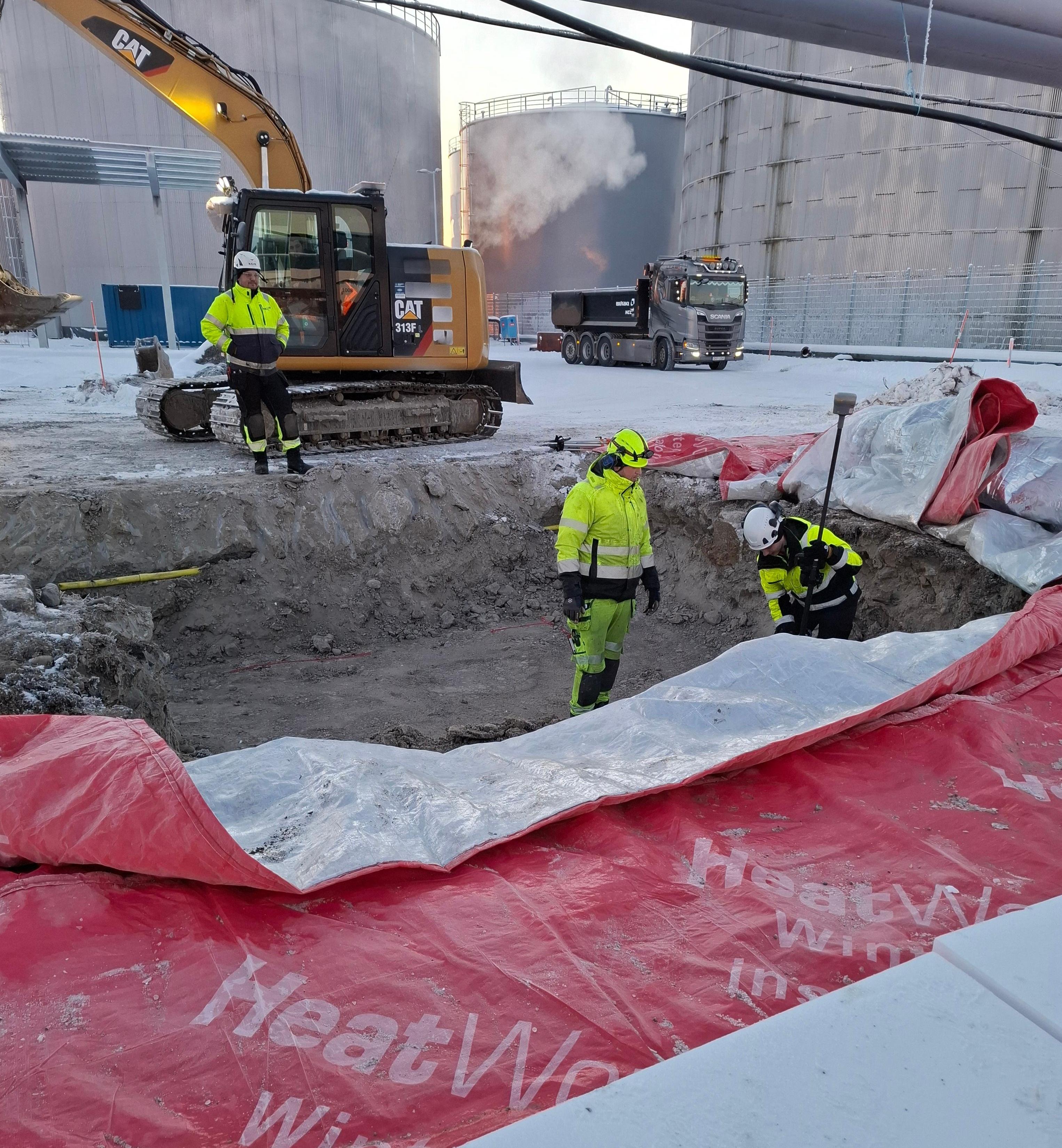

Samtliga rör under järnvägen är nu borrade. Temperaturer har delvis varit ned på -27 grader på morgonen har krävt en hel del varmt kaffe för att få igång folk och maskiner. Schakt för tryckspill- och vattenledningar är pausat på grund av vädret, men schakt för fundamenten för rörstöden fortsätter. Inom några veckor hoppas vi på lite mildare väder för att kunna genomföra gjutningar.

Antal personer på arbetsplatsen, ca 9.

Arbetsmaskiner:

  • 1 grävmaskin
  • 1 hjullastare
  • Lastbilar
