Byggdagbok v.50

Inom båda delprojekten, Norra kajen och Färjepiren, håller man på att färdigställa det sista innan juluppehållet. Uppstart sker igen under vecka 2.

Norra kajen

Pågående aktiviteter:

  • Formsättning landbalk RoRo
  • Motfyllning av spont
  • Formsättning och armering krönbalk norra RoRo
  • Schakt, läggning och återfyll av VA

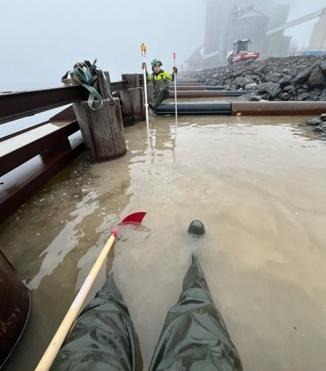

  • Montering av sista inre ankarstag
  • Formsättning mellanbalkar RoRo
  • Formsättning krönbalk norra RoRo samt armering
  • Fyll mot befintlig kaj i södra ändan av bygget
  • Bädd för krönbalk

Antal personer på arbetsplatsen, ca 30:

  • 3 tjänstepersoner
  • 1 mättekniker
  • 6 maskinförare
  • 10 YA
  • 8 dykare

Arbetsmaskiner:

  • 2 grävmaskiner
  • 2 hjullastare
  • 2 lastbilar
  • 1 höglyftare
  • 1 tornkran

Färjepiren

Pågående aktiviteter:

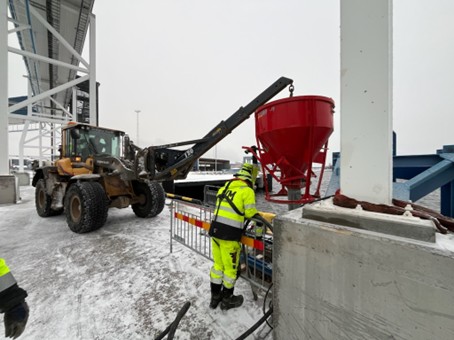

  • Armering och formarbeten, gjutning sker eftersom och formar rivs och flyttas vidare
  • 5 fundament kvar att gjuta efter denna vecka

Antal personer på arbetsplatsen, ca 9:

  • 2 Tjänstepersoner
  • 5 YA
  • 2 Smeder

Arbetsmaskiner:

  • 1 hjullastare vid behov

Gjutning linje 5 och linje 10.

  • Kategori:

Publiceringsdatum: 12 december 2025
