Byggdagbok v.49

Arbetet på färjepiren närmar sig ett planerat uppehåll över jul och nyår. På Norra kajen fortlöper arbetet som tidigare men även där är en temposänkning planerad kring helgerna.

Norra kajen

Pågående aktiviteter:

  • Formsättning landbalk RoRo
  • Motfyllning av spont
  • Formsättning och armering krönbalk norra RoRo
  • Schakt, läggning och återfyll av VA
  • Montering av ankarstag
  • Formsättning mellanbalkar RoRo
  • Formsättning krönbalk norra RoRo samt armering
  • Gjutning krönbalk norra RoRo
  • Fyll mot befintlig kaj i södra ändan av bygget

Antal personer på arbetsplatsen, ca 30:

  • 3 tjänstepersoner
  • 1 mättekniker
  • 6 maskinförare
  • 10 YA
  • 8 dykare

Arbetsmaskiner:

  • 2 grävmaskiner
  • 2 hjullastare
  • 2 lastbilar
  • 1 höglyftare
  • 1 tornkran
Förstora bilden

Färjepiren

Pågående aktiviteter:

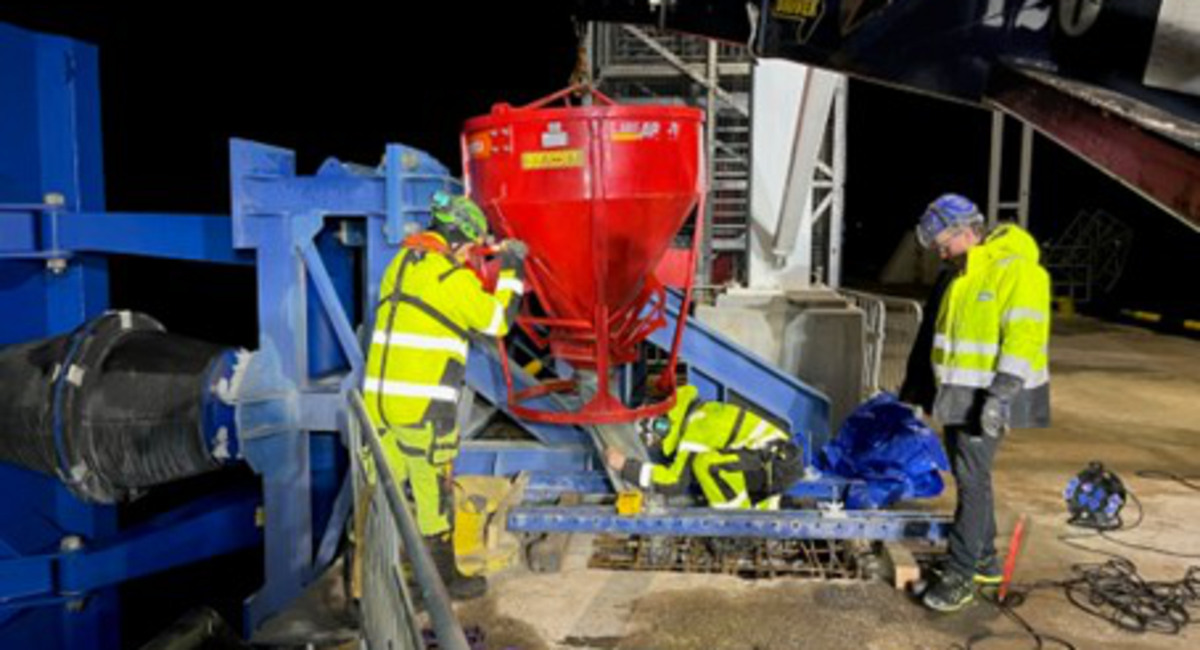

  • Armering och formarbeten, gjutning sker eftersom och formar rivs och flyttas vidare
  • Gjutning torsdag v.49

Antal personer på arbetsplatsen, ca 9:

  • 2 Tjänstepersoner
  • 5 YA
  • 2 Smeder

Arbetsmaskiner:

  • 1 hjullastare vid behov

Näst sista gjutningen för året om tidplanen håller (påverkas av väder).

  • Kategori:

Publiceringsdatum: 12 december 2025
