Byggarbetena i Umeå hamn och projektet Nordporten fortlöper. Det förekommer fortfarande kritiska arbetsmoment där människor befinner sig i och på vattnet och vi ber om visad hänsyn till dykflaggor och generell uppmärksamhet kring pågående arbeten. Under de kommande två veckorna kommer lastbilstrafiken till och från hamnen öka då massor skall transporteras till Umeå Deponi på Umeå Eco Industrial Park. Lastbilarna kör via väg E12.

I projekt Nordporten ingår det att hårdgöra fler ytor som ska användas för godshantering. Här ser vi den så kallade "Kilenytan" som omfattar hela 37 500 m2 som håller på att färdigställas.
I projekt Nordporten ingår flera delprojekt, som man bland annat kan följa nedan, samt andra viktiga åtgärder för hamnens fortsatta utveckling som bland annat hårdgörning av ytor.
Den upphandlade entreprenören NCC har under våren och sommaren arbetat med att hårdgöra en yta på 37 500 m2 i hamnen. Området ligger strategiskt nära Umeå hamns intermodala kombiterminal och är en optimal yta när man vill transportera gods intermodalt då det enkelt kan hanteras eller mellanlagras för att sedan transporteras vidare; t.ex att godset ankommer via järnväg och går vidare på sjö eller vice versa.
Denna yta har slutbesiktning den 1 oktober och kommer därefter kunna tas i bruk. Kvarstående arbete kommande veckor är att färdigställa beläggningen samt installera belysningen.

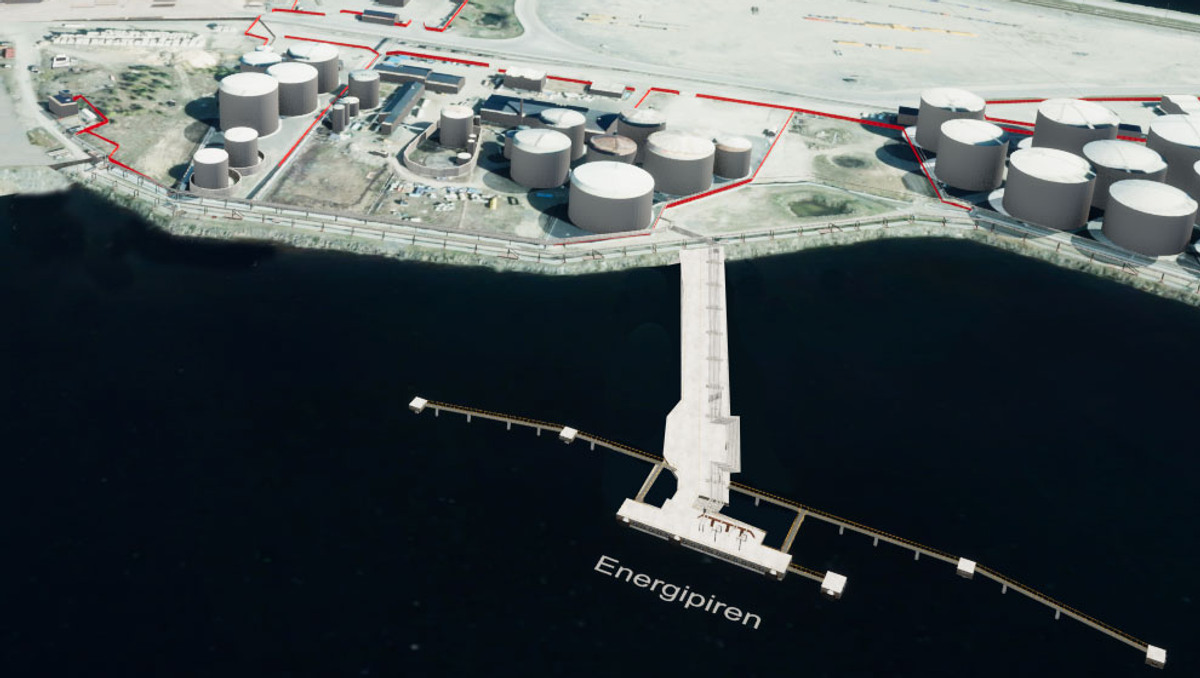

Så här kommer den nya Energipriren att se ut när den är färdigställd. Den nya Energipiren kommer vara förberedd för att hantera flera olika bränslen och energislag vilket är en viktig del i att framtidssäkra hamnen och säkerställa energiförsörjning till hela norra Sverige.
Avslutade arbeten
Pågående och kommande arbeten
Antal personer på arbetsplatsen, ca 11 varav:
Maskiner på arbetsplatsen:

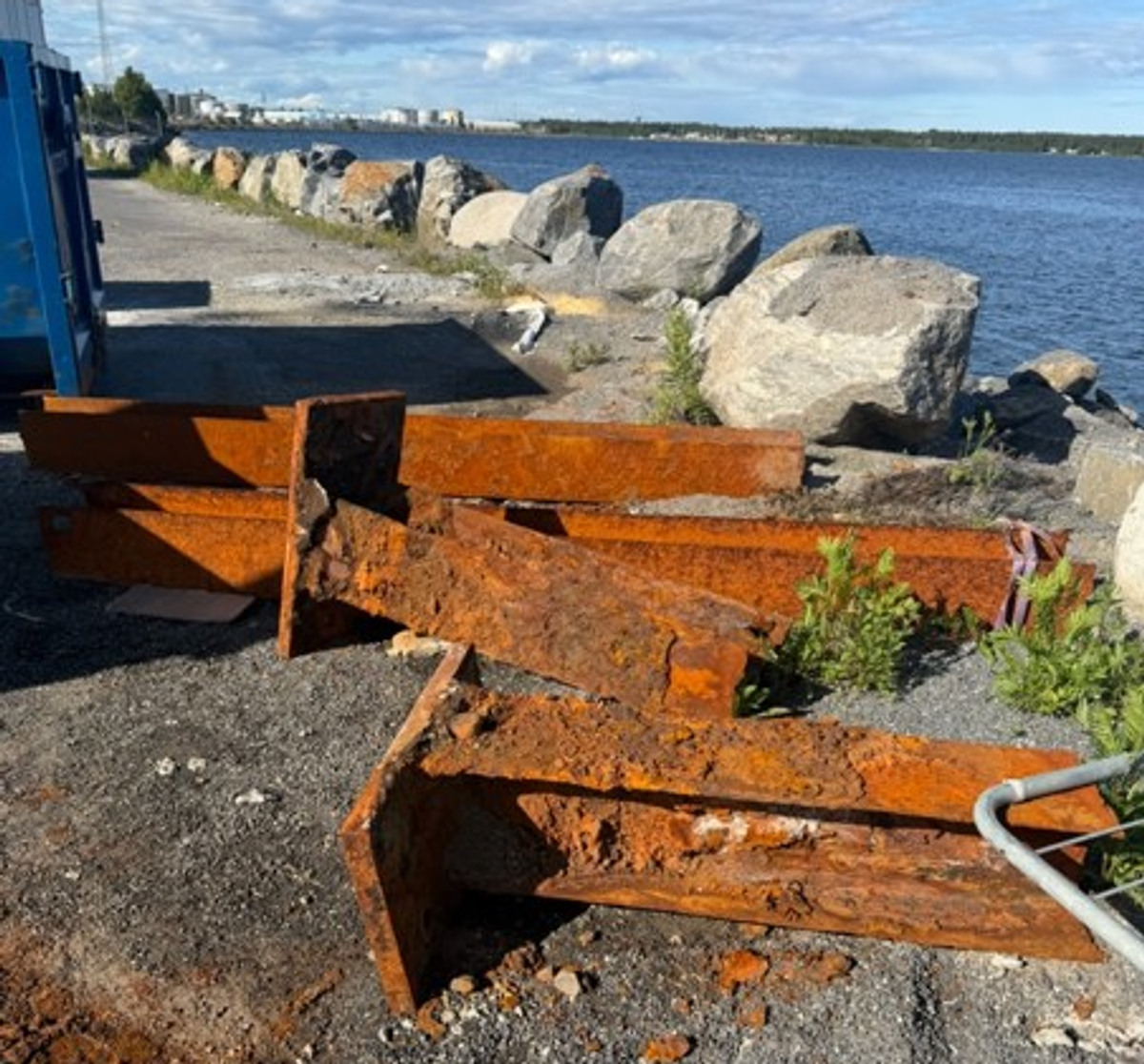

Gamla stålbalkar från Färjepiren.
Arbetet på prikajen fortlöper med framförallt armeringsarbete. Entreprenören har också fortsatt med att förstärka upp bottenplattan till kassun då de genomfört borrning i befintlig bottenplatta för förankringsjärn.
Antal personer på arbetsplatsen, ca 7 varav:
Maskiner på arbetsplatsen:

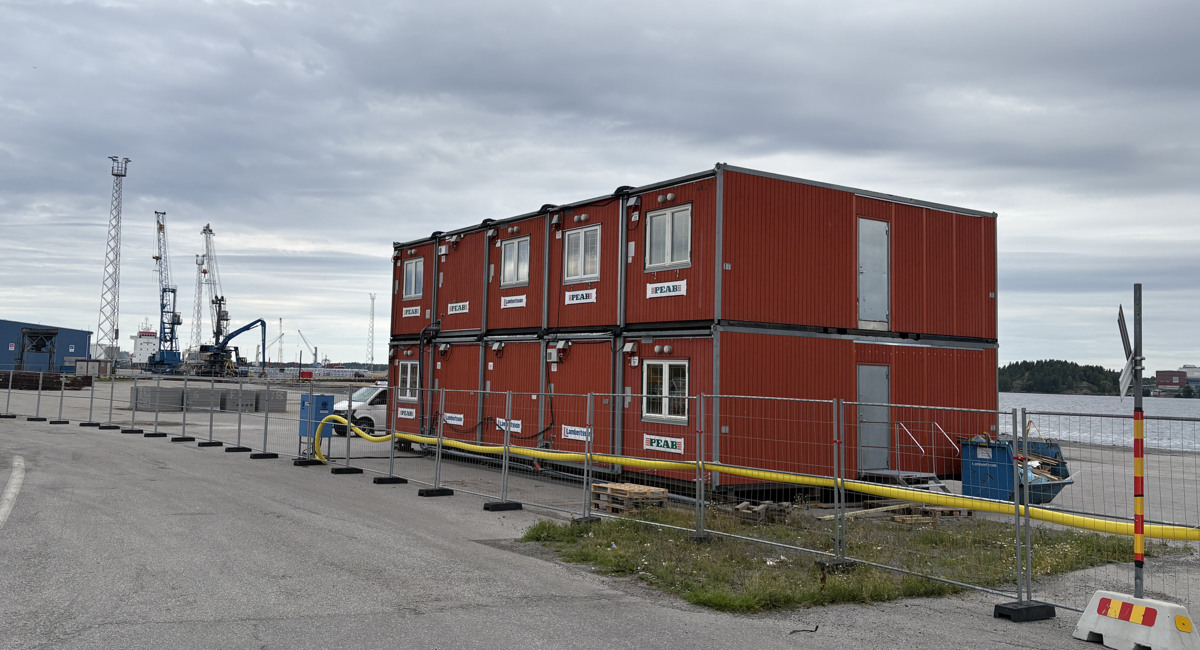

Peabs etablering pågår vid Norra kajen där byggarbetet nu återupptas efter en tids paus.
Etablering av entreprenör och uppstartsmöten pågår.
Publiceringsdatum: 14 augusti 2026
