Byggdagbok v.27

Sommaren är här och för de flesta innebär det också semestern. Här i Umeå hamn kommer byggarbetena fortlöpa, om än i lugnare tempo under några veckor. Vi ber fortsatt om uppsikt och hänsyn till dykflaggor och arbete nära och i vattnet.

Förstora bilden

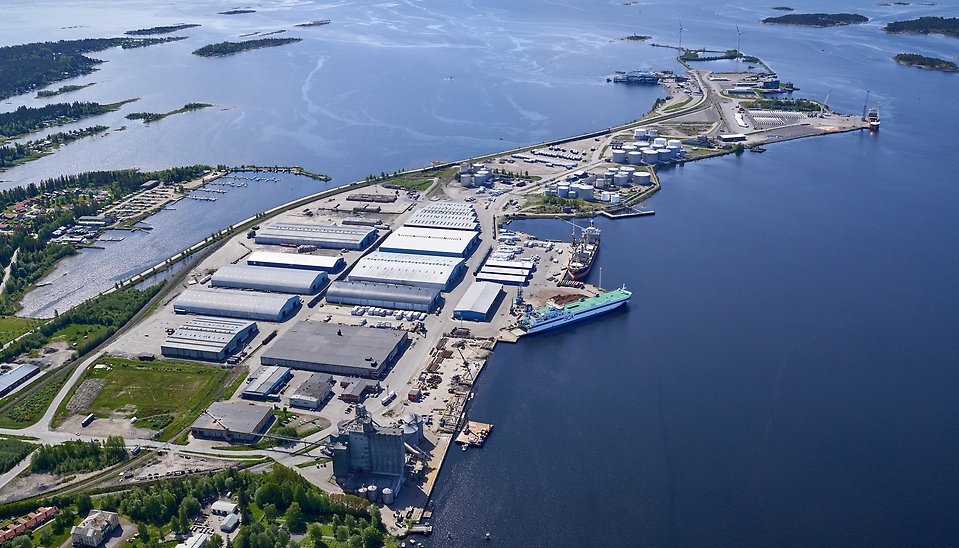

Umeå hamn med utblick mot havet.

Energipiren

Arbetet med att bygga en ny Energipir löper enligt plan.

Avslutade arbeten

  • Brandvattenrör
  • Muddring
  • Multibeam-mätning, out-survey
  • Installation av landfästeelement
  • Rivning av gamla brandvattenlinjen

Pågående och kommande arbeten

  • Schakt och nerläggning av skyddsrör för el
  • Bortkörning av muddringsmassor
  • Svetsning av pålar
  • Borrning av pålar
  • Pålbrygga samt kapning av balkar till pålbrygga
  • Byte till ny pump på processrörslinje

Antal personer på arbetsplatsen, ca 13 varav:

  • 4 tjänstepersoner
  • 9 yrkesarbetare

Maskiner på arbetsplatsen:

  • Grävmaskin
  • Hjullastare
  • Borrmaskin
  • Pråm
  • Bogserbåt
  • Lyftkran
  • Kategori:

Publiceringsdatum: 01 juli 2026
