Byggdagbok v.13

Islossningen har börjat i hamnen vilket gör att man inom projekt Nordportens olika delprojekt snart kan påbörja fler arbeten som t.ex muddring och pålning.

Förstora bilden

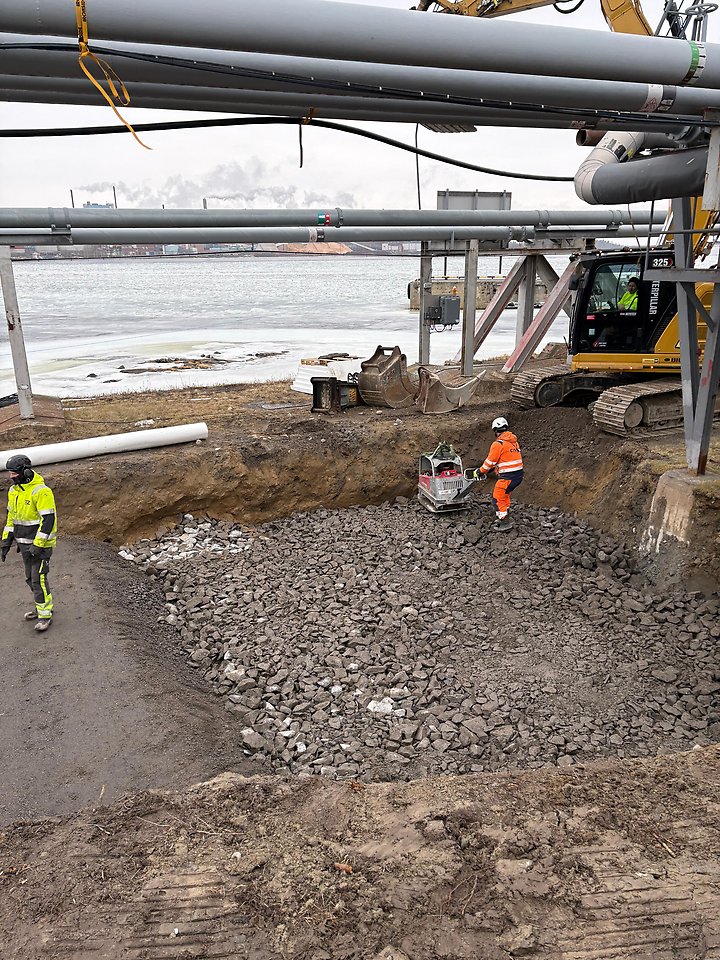

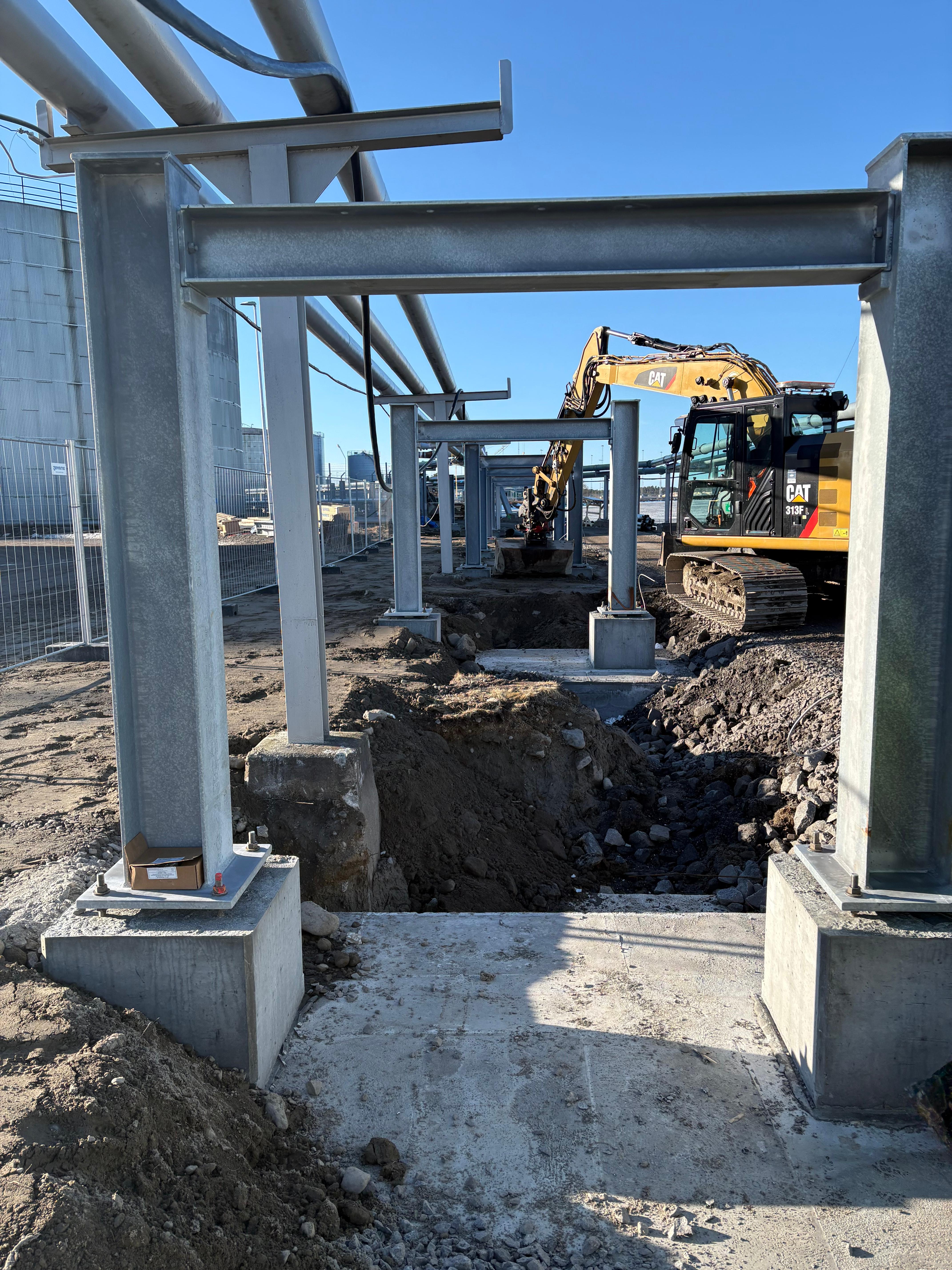

Förberedelse för fundament och montage av rörstör vid Energipiren.

Energipiren

Inom projektet håller man koll på isläget då ett av de kommande arbetsmomenten är muddring. Behovet av uppvärmning och tjältining avtar med att yttertemperaturen stiger och vi går mot en varmare årstid.

  • Schakt av fundament pågår fortfarande och arbetet förväntas bli klart inom kort.
  • Gjutningar utförs minst en gång i veckan av fundament och plintar.
  • Montaget av rörstöden för processrören har påbörjats och fortsätter veckan ut.
  • Leverans samt prefabricering av processrör. Processrören behövs för att entreprenören skall komma ut till kommande piren och påbörja arbetet med den.

Antal personer på arbetsplatsen; ca 9 st.

Arbetsmaskiner:

  • 2 grävmaskiner
  • 1 hjullastare
  • lastbilar

Montage av rörstör vid den nya Energipiren i Umeå hamn.

  • Kategori:

Publiceringsdatum: 26 mars 2026
