Byggdagbok v.8

Trots de senaste veckornas bitande kyla fortlöper Nordporten-projektet med de olika delprojekten enligt tidsplan och budget.

Förstora bilden

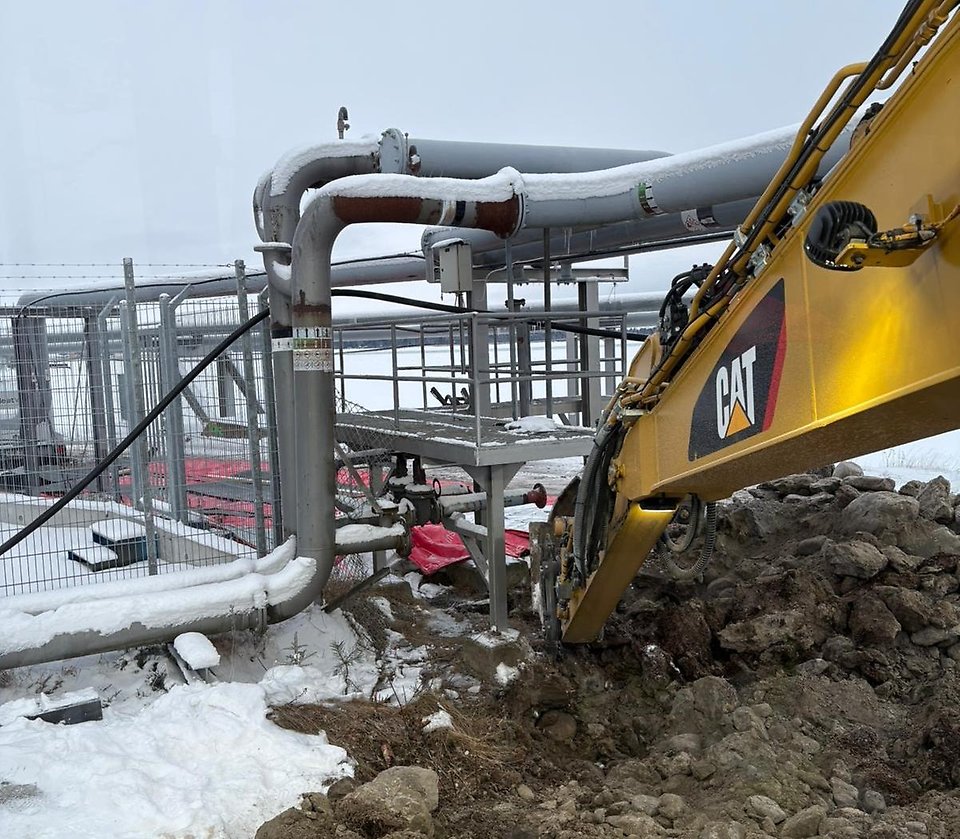

Den nya Energipiren i Umeå hamn byggs för att möjliggöra effektivare hantering av olika typer av bränslen och energislag. Bilden visar hur trångt det kan vara när man jobbar runt befintliga konstruktioner.

Energipiren

Upptining av tjäle pågår på fundamenten där entreprenören skall schakta för rörstöden. Schaktning rörstöden fortskrider också. Demontering av vissa delar av befintliga rörstöd för att de nya skall få plats. Formning och armering av rörstödsfundamenten pågår och man hoppas kunna påbörja de första gjutningarna inom nån vecka.

Antal personer på arbetsplatsen; 9 st.

Arbetsmaskiner:

  • 2 grävmaskiner
  • 1 hjullastare
  • lastbilar
  • tjälningsutrustning
Förstora bilden

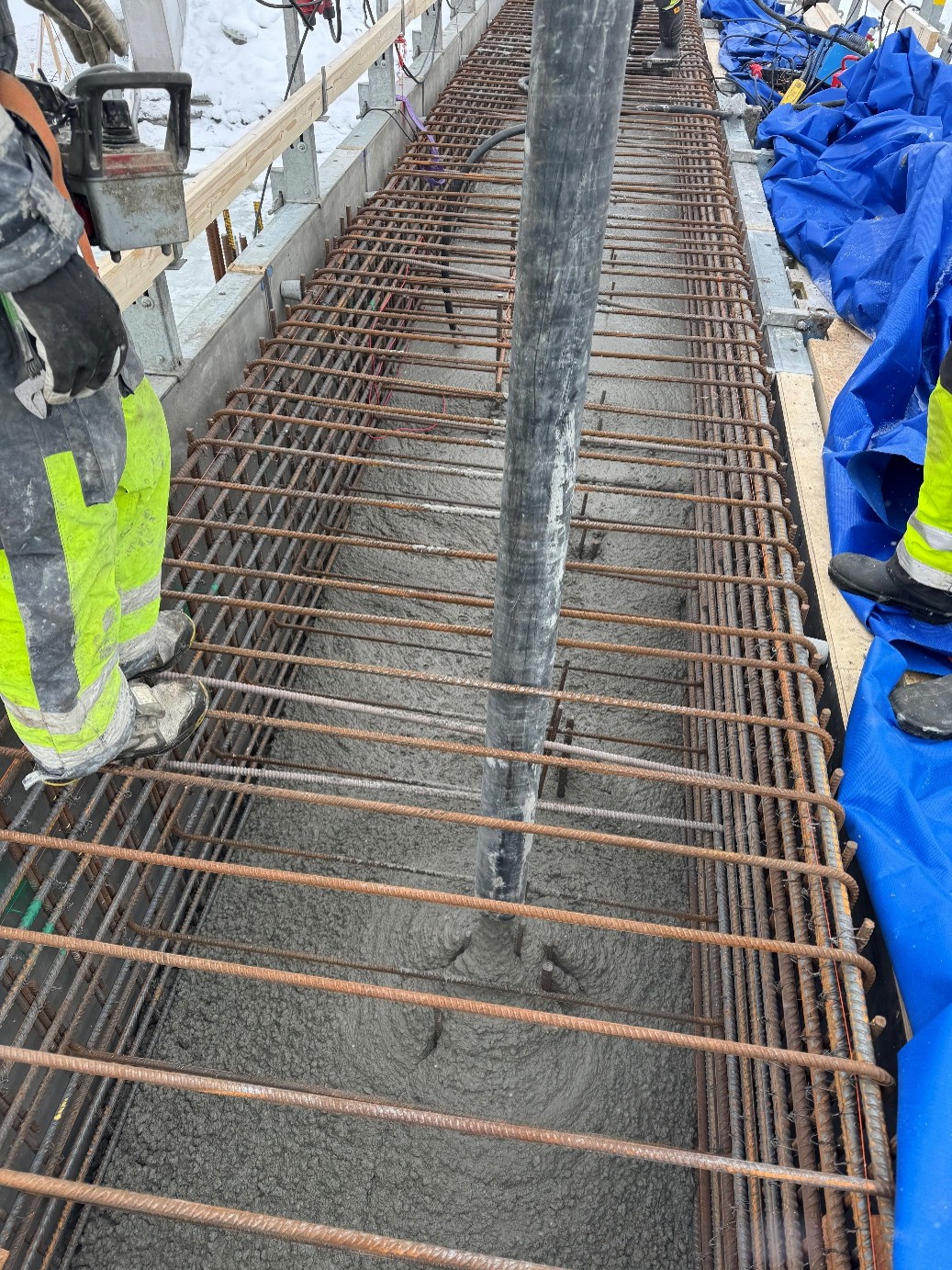

Här gjuter entreprenören del två av krönbalk etapp 1.

Norra kajen

  • Planerad gjutning landbalk etapp 3-2.
  • Avformning krönbalk etapp 1 i sin helhet.
  • Form + armering mellanbalkar.
  • Förberedande arbete för landbalk etapp 4.

Antal personer på arbetsplatsen 17 st:

  • 3 tjänstepersoner
  • 1 mättekniker
  • 9 YA
  • 4 dykare

Arbetsmaskiner:

  • 1 hjullastare
  • 1 tornkran
